【項目動態】丘北農飲水項目三期順利進場
時間:2024-07-08 瀏覽量:7647
字體
分享到:

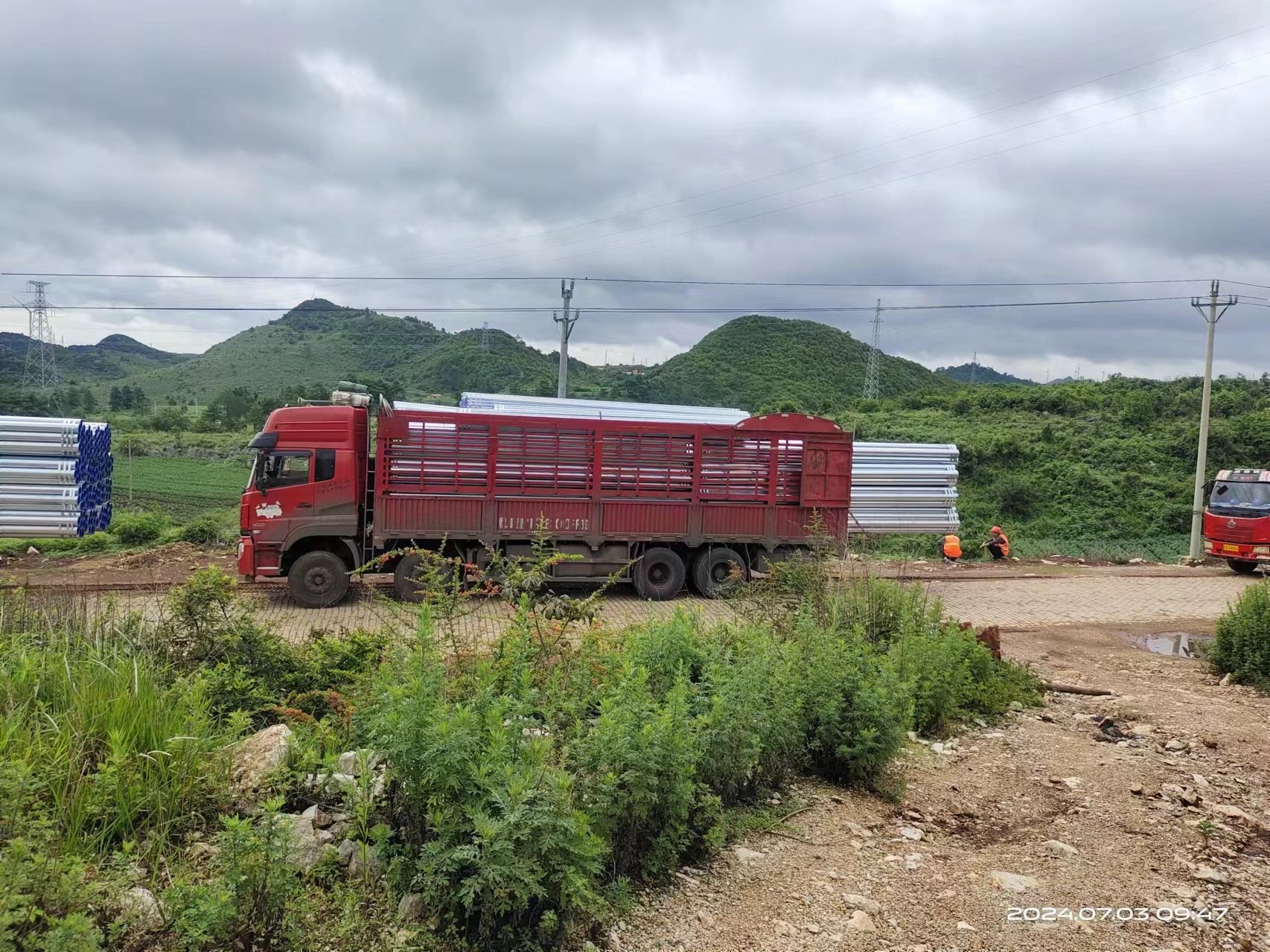

7月4日,隨著響水曰著鎮片區管材進場,標志著由第二直管承建的丘北農飲水項目三期兩個片區項目均已順利進場,也標志著丘北縣農村供水保障專項行動項目進入了最后的倒計時收官之戰。

自開工以來,項目緊緊圍繞省委省政府對農村供水保障項目的工作指示要求,嚴格貫徹執行州、縣兩級政府工作精神,全力克服施工現場整體環境差,地勢高低起伏落差大,搬運及施工難度大等問題,以節點目標為導向倒排工期計劃,確保各項節點目標順利完成。

截至目前,項目共完成主支管208公里,完成58個村內管網,完成新建水池完成48座。一期實施項目新店片區已施工完成,正在進行通水調試;二期實施項目天星片區主支管及村內管網施工完成,正在進行水池、閥室閥坑、信息化施工,確保完成8.30通水目標;三期實施項目包含雙龍營、響水兩個片區,雙龍營片區于今年4月底進場施工,正在進行主支管及村內管網施工,確保12月底全面通水。

據悉,三期項目供水范圍涉及喜鵲落、紅花山2個村民委共13個自然村,共計4103人,最高日用水量為614m3/d,該片區總供水規模為992m3/d。新建內容為:29公里主支管施工,13個自然村村內管網施工,新建水池8座,2次加壓泵房2座,總投資造價約1800萬元。

【記者:譚友    責編:唐嘉敏】

微信掃一掃看文章
?
昆明市盤龍區茨壩北路13號
0871-65150068
0871-65216360
yn2j@yn2j.cn
移動端
移動端
公眾號
公眾號
企業概況 公司介紹 發展歷程 組織機構 企業實力
公司業務 公共建筑 公用廠房 民用住宅 市政工程 高速公路 機電安裝 綠化工程 海外工程
黨群工作 黨委資訊 紀檢監察 工會資訊 團委資訊 鍥而不舍落實中央八項規定精神
企業文化
人力資源 人才信息 招聘信息
宣傳視頻
Copyright 2025 云南建投第二建設有限責任公司 版權所有 滇ICP備18002404號 滇公安網備53010302001340 技術支持:奧遠科技
